Contoh Penerapan Proyek


🧪

Panduan ini mengikuti satu proyek nyata dari awal: menyiapkan template, membuat proyek dan tahapan, menyusun RAB, memakai proyek pada transaksi, sampai mencatat progres dan menutup proyek.

⭐ Feat Professional   ⭐ Feat Enterprise   ⭐ Feat ERP

ℹ️   Untuk penjelasan setiap fitur secara rinci, baca Panduan Setup Proyek dan Panduan Daftar Proyek.

1

Gambaran Kasus

PT Madu Sumbawa Alami (pelanggan) memesan pengadaan dan instalasi 10 PC untuk kantor cabang Surabaya. Perusahaan Anda mengerjakannya dalam empat tahap:

TahapPekerjaanJadwal
ASurvei dan Desain01 Sep – 15 Sep 2026
BPengadaan Perangkat10 Sep – 10 Okt 2026
CInstalasi dan Konfigurasi05 Okt – 15 Nov 2026
DUji Coba dan Serah Terima16 Nov – 30 Nov 2026

Keseluruhan proyek berjalan pada 01 September – 31 Desember 2026, dengan Budi Santoso sebagai manager dan Ratna Dewi sebagai kontak di pelanggan. Rencana angkanya sebagai berikut:

BagianIsi RAB
Proyek indukPendapatan: 10 PC Intel × Rp7.500.000 dan jasa instal software 10 × Rp150.000 (total Rp76.500.000)
A. Survei dan DesainBeban transportasi Rp1.500.000 dan honor tim survei Rp2.000.000
B. Pengadaan PerangkatMaterial: 10 PC × Rp6.000.000
C. Instalasi dan KonfigurasiDari template: stabiliser dan kabel (Rp7.200.000), beban gaji teknisi Rp4.500.000, transportasi Rp1.500.000
D. Uji Coba dan Serah TerimaBeban pelatihan pengguna Rp2.000.000

2

Siapkan Template RAB

Tahap instalasi akan berulang pada proyek-proyek lain, sehingga RAB-nya dibuat sebagai template terlebih dahulu.

  1. Buka Setup › Template (panah) › Rencana Anggaran Biaya Proyek.
  2. Klik Baru. Isi Kode Proyek TPL-INSTAL-PC dan Keterangan Instalasi dan konfigurasi PC per kantor.
  3. Pada tab Material, tambahkan baris stabiliser (SM1500, 10 unit, Rp600.000) dan kabel VGA (KVG, 10 pcs, Rp120.000).
  4. Pada tab Beban Operasional, tambahkan dua baris: 64000 Beban Gaji Rp4.500.000 (teknisi instalasi 5 orang) dan 611000 Beban Pengiriman Rp1.500.000 (transportasi dan pengiriman peralatan).
  5. Klik Simpan & Tutup. Template akan tampil di daftar.
Menu Template Rencana Anggaran Biaya Proyek

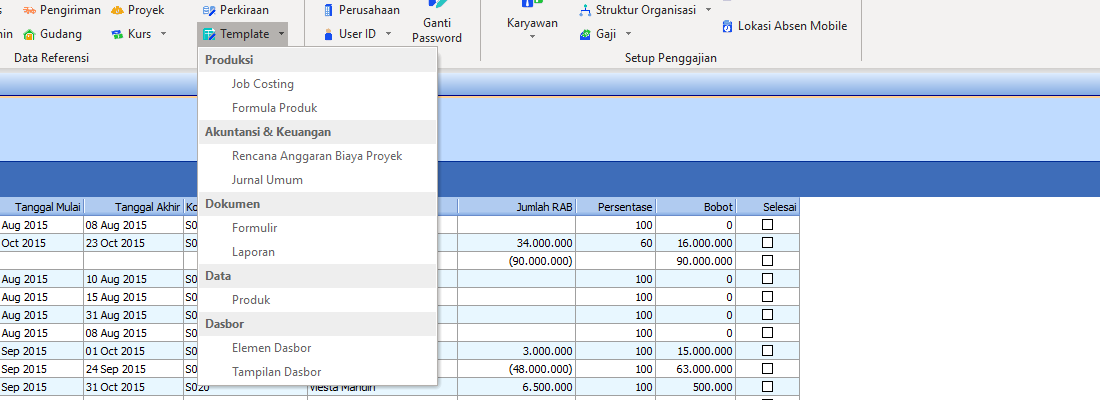

📷 Setup › Template › Rencana Anggaran Biaya Proyek

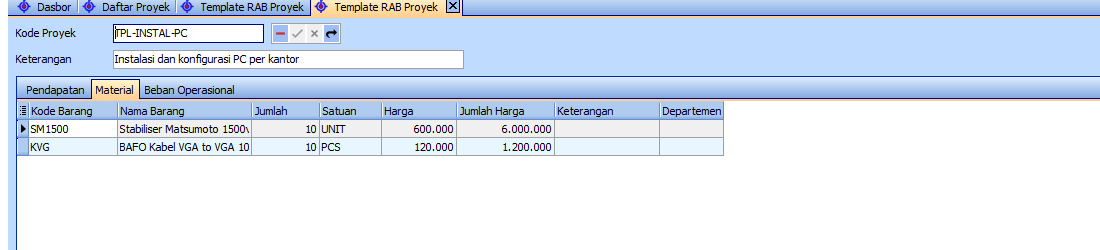

Template RAB tab Material

📷 Template, tab Material

Template RAB tab Beban Operasional

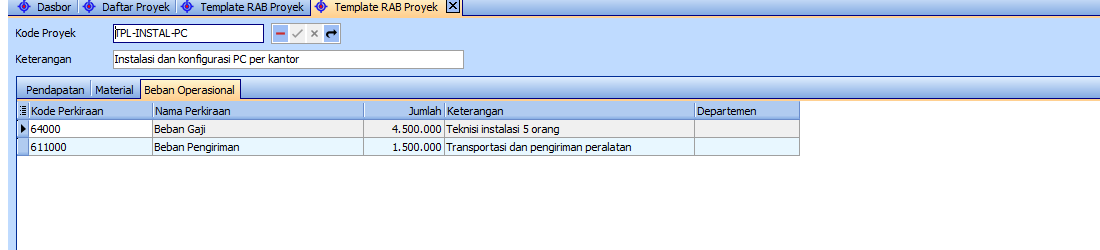

📷 Template, tab Beban Operasional

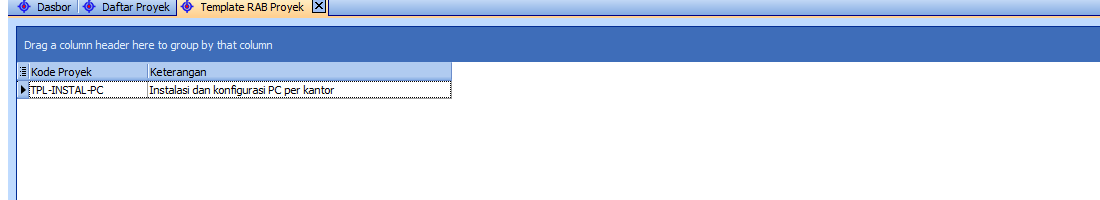

Daftar template RAB proyek

📷 Daftar template RAB proyek


3

Buat Proyek Induk

  1. Buka Setup › Proyek.
  2. Isi data berikut, lalu klik Simpan.
KolomIsi
No ProyekPRJ-2026-001
Nama ProyekInstalasi Komputer Cabang Surabaya
DeskripsiPengadaan 10 PC dan instalasi jaringan kantor cabang
KontakRatna Dewi
ManagerBudi Santoso
Tanggal Mulai01/09/2026
Tanggal Akhir31/12/2026
PelangganMadu Sumbawa Alami, PT

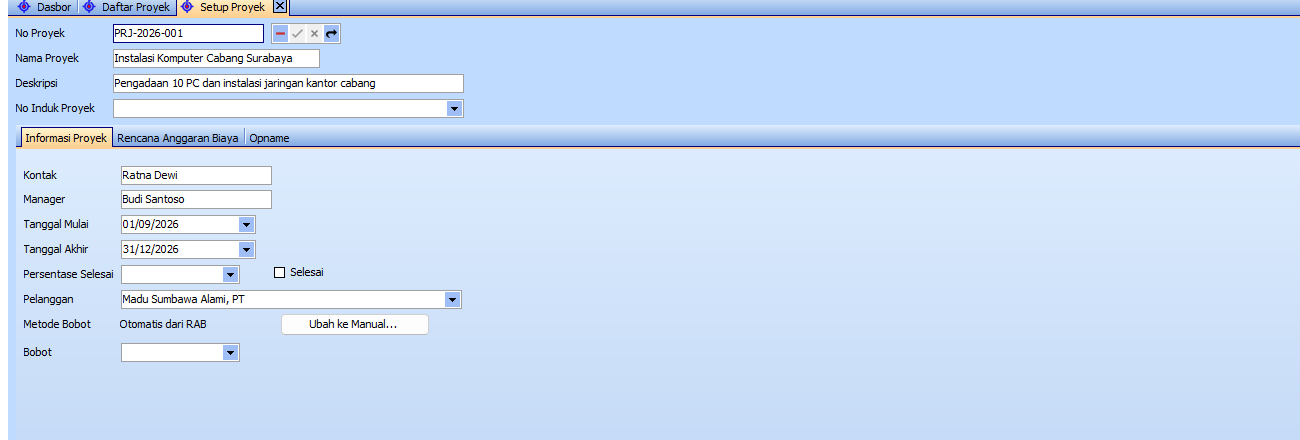

Proyek induk Instalasi Komputer Cabang Surabaya

📷 Proyek induk yang sudah terisi

  1. Buka tab Rencana Anggaran Biaya › Pendapatan, lalu tambahkan dua baris: PC I (PC Intel) 10 × 7.500.000 dan IS (Instal Software) 10 × 150.000.
  2. Klik Simpan & Tutup.
RAB pendapatan proyek induk

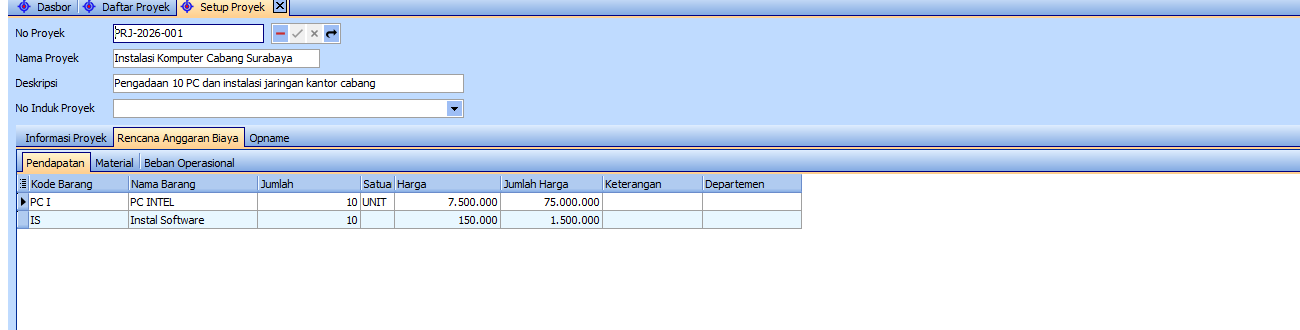

📷 RAB tab Pendapatan pada proyek induk


4

Buat Empat Tahapan

Ulangi langkah berikut untuk setiap tahapan (A sampai D):

  1. Buka Setup › Proyek. Isi No Proyek (PRJ-2026-001-A, -B, -C, -D), Nama Proyek, deskripsi, tanggal sesuai tabel kasus, kontak, manager, dan Pelanggan yang sama dengan induk.
  2. Pilih No Induk Proyek: Instalasi Komputer Cabang Surabaya.
  3. Klik Simpan & Tutup.
Tahapan Pengadaan Perangkat dengan induk proyek

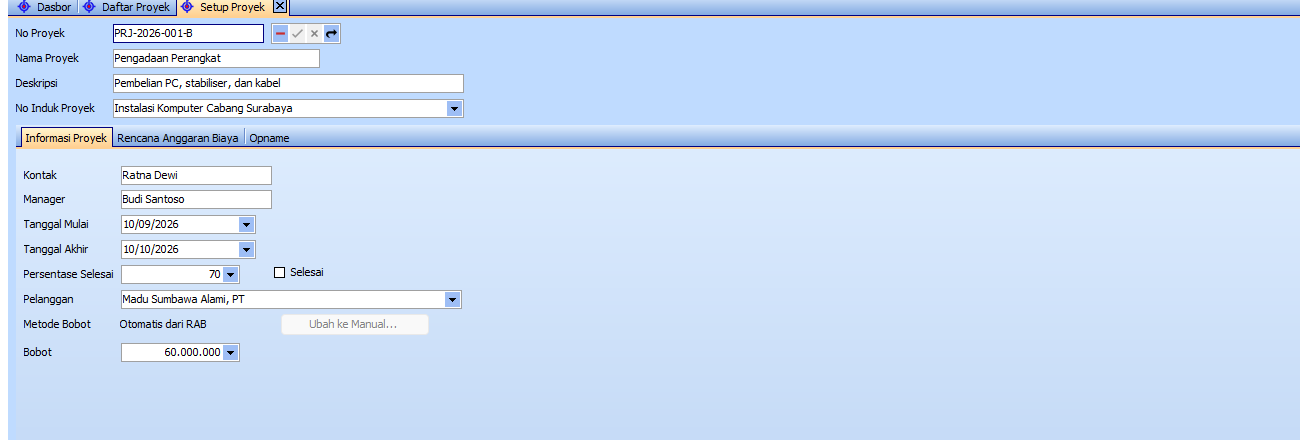

📷 Tahapan Pengadaan Perangkat yang dihubungkan ke induk

ℹ️   Tanggal tahapan harus berada di dalam tanggal induk (01 Sep – 31 Des 2026). Seluruh tahapan pada kasus ini sudah memenuhi ketentuan tersebut.

Hasilnya pada Daftar Proyek: induk tampil tebal, sedangkan tahapan menjorok di bawahnya.

Daftar Proyek dengan induk dan empat tahapan

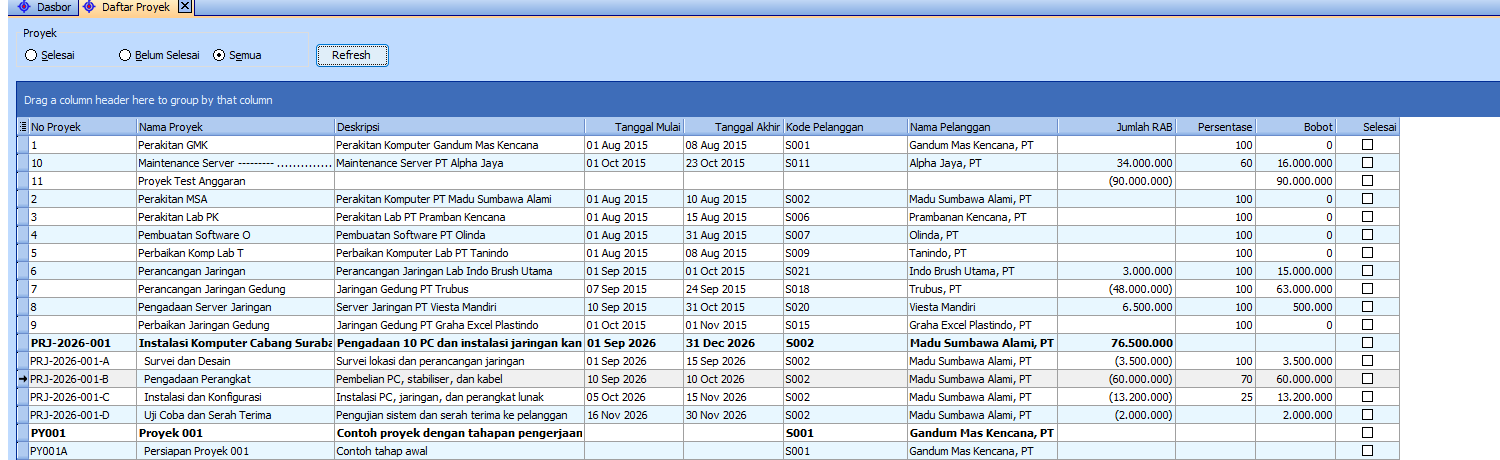

📷 Daftar Proyek dengan tahapan


5

Isi RAB Tiap Tahapan

TahapanTab RABIsi
A. Survei dan DesainBeban Operasional611000 Beban Pengiriman Rp1.500.000 (transportasi survei lokasi) dan 64000 Beban Gaji Rp2.000.000 (honor tim survei)
B. Pengadaan PerangkatMaterialPC I 10 × Rp6.000.000
C. Instalasi dan KonfigurasiDisalin dari templateTemplate TPL-INSTAL-PC (lihat di bawah)
D. Uji Coba dan Serah TerimaBeban Operasional64000 Beban Gaji Rp2.000.000 (pelatihan dan pendampingan pengguna)

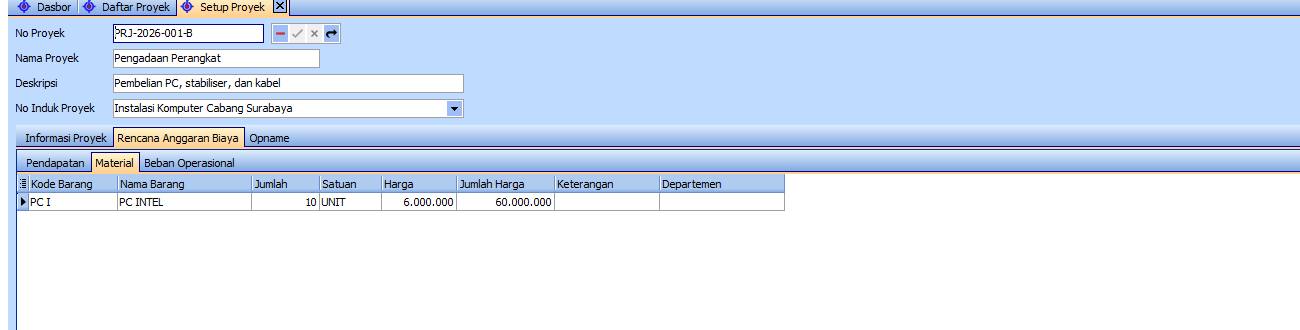

RAB Material tahap Pengadaan Perangkat

📷 RAB tab Material pada tahap B

Tahap C: Menyalin dari Template

RAB tahap C tidak diketik satu per satu, melainkan disalin dari template:

  1. Buka tahapan, lalu masuk ke tab Rencana Anggaran Biaya.
  2. Klik Isi RAB…
  3. Pilih TPL-INSTAL-PC, lalu klik OK.
Dialog memilih template RAB

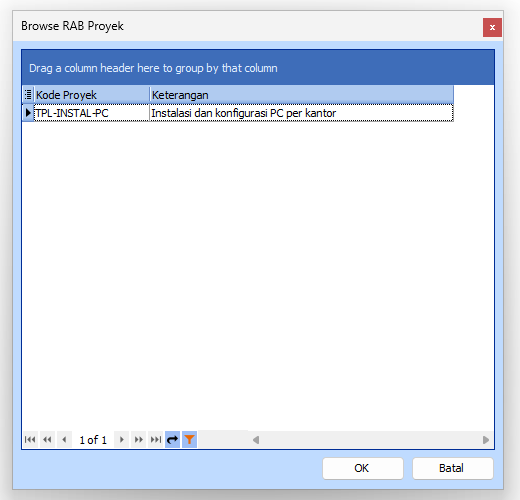

📷 Dialog pemilihan template

Material dan beban dari template langsung terisi.

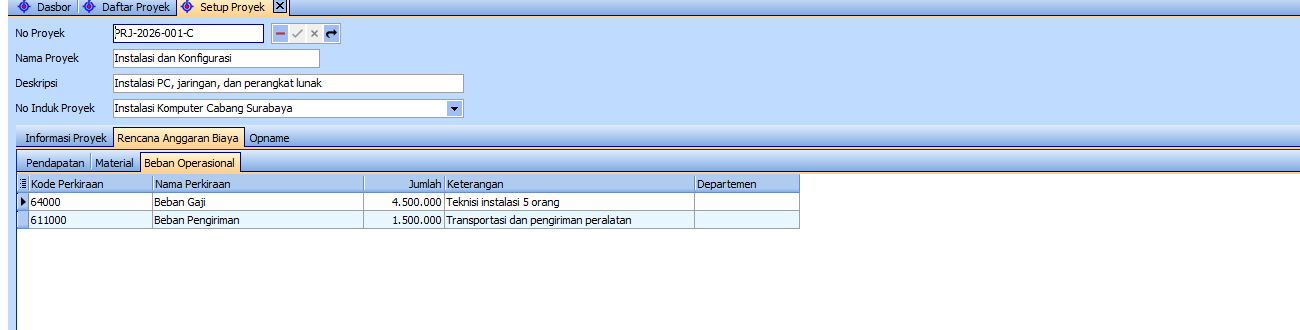

RAB Beban Operasional tahap C hasil template

📷 RAB tahap C hasil salinan template

⚠️   Isi template ditambahkan ke RAB. Apabila RAB sudah berisi data, Feat meminta konfirmasi terlebih dahulu agar angka tidak ganda tanpa sengaja.

Setelah semua tersimpan, kolom Bobot di Daftar Proyek terisi otomatis dari RAB: A 3.500.000, B 60.000.000, C 13.200.000, dan D 2.000.000. Kolom Jumlah RAB setiap tahapan bernilai negatif karena tahapan hanya berisi biaya, sedangkan pendapatan dicatat di induk.


6

Pakai Proyek di Transaksi

Sepanjang pekerjaan, pilih proyek pada transaksi yang terkait.

6.1 Pembelian Perangkat (Order Pembelian)

Tahap B memerlukan 10 PC. Buat pesanan ke pemasok dan kaitkan ke tahapan B.

  1. Buka Transaksi › Pembelian › Order Pembelian.
  2. Pilih Pemasok (contoh: Surya Pallace Jaya).
  3. Tambahkan baris produk: PC Intel Gaming, 10 unit, Rp6.000.000. Pajak terhitung otomatis sesuai pengaturan.
  4. Pada kolom Proyek di bagian atas formulir, buka daftar dan pilih PRJ-2026-001-B.
  5. Klik Simpan & Tutup.

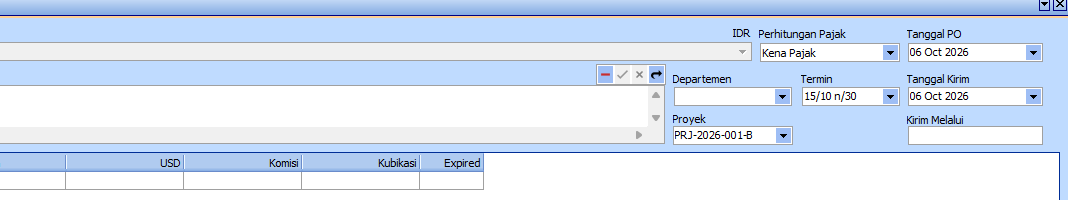

Kolom Proyek pada Order Pembelian

📷 Kolom Proyek pada Order Pembelian

ℹ️   Produk di RAB hanyalah rencana. Produk yang akhirnya dibeli boleh berbeda varian, seperti pada contoh ini. Nomor dan nama proyek juga tampil sebagai kolom pada Daftar Order Pembelian, sehingga pesanan dapat ditelusuri per proyek.

6.2 Biaya Lain dan Penagihan

Prinsipnya sama pada transaksi lain:

TransaksiLetak Kolom ProyekContoh pada Kasus Ini
Faktur PenjualanBagian atas formulir. Pilih Pelanggan lebih dulu, daftar proyek hanya memuat proyek pelanggan tersebutPenagihan 10 PC dan jasa instal kepada pelanggan, proyek PRJ-2026-001 (induk)
Kas keluar / pengajuan kasPer baris detailBiaya transportasi survei dikaitkan ke PRJ-2026-001-A
Jurnal umumPer baris detailPenyesuaian biaya proyek

Aturan umum:

  • Pilih tahapan apabila biaya jelas milik satu tahap. Pilih induk untuk biaya yang bersifat umum bagi seluruh proyek.
  • Proyek yang sudah Selesai tidak muncul pada pilihan.
  • Pada faktur penjualan, apabila proyek tidak muncul, pastikan Pelanggan sudah dipilih, proyek belum Selesai, dan pelanggan proyek sama dengan pelanggan faktur.
  • Apabila pelanggan memiliki tagihan jatuh tempo, Feat menampilkan peringatan Ada tagihan yang telah jatuh tempo. Pilih Yes untuk melanjutkan atau No untuk membatalkan.

7

Catat Progres (Opname)

Catat opname secara berkala pada tahapan yang sedang berjalan. Pada kasus ini:

TahapanTanggalPersentaseKeterangan
A15 September100%Survei selesai
B20 September30%Pesanan PC dan perlengkapan sudah dikirim ke pemasok
B6 Oktober70%Sebagian besar perangkat sudah diterima di gudang
C6 Oktober25%Instalasi di lantai 1 dimulai, 3 dari 10 unit terpasang

Cara mencatat opname:

  1. Buka tahapan, lalu pilih tab Opname dan klik Opname Baru…
  2. Isi Tanggal, Persentase (%) (progres total), dan Keterangan. Kolom Persentase Sebelumnya membantu Anda mengingat angka terakhir.
  3. Klik Simpan.

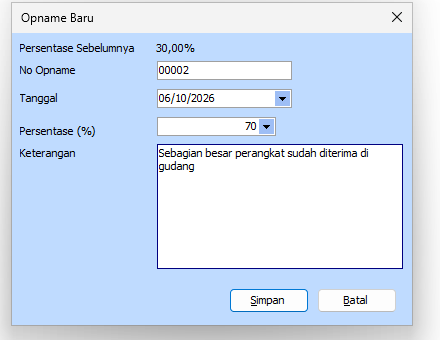

Dialog Opname Baru

📷 Dialog Opname Baru

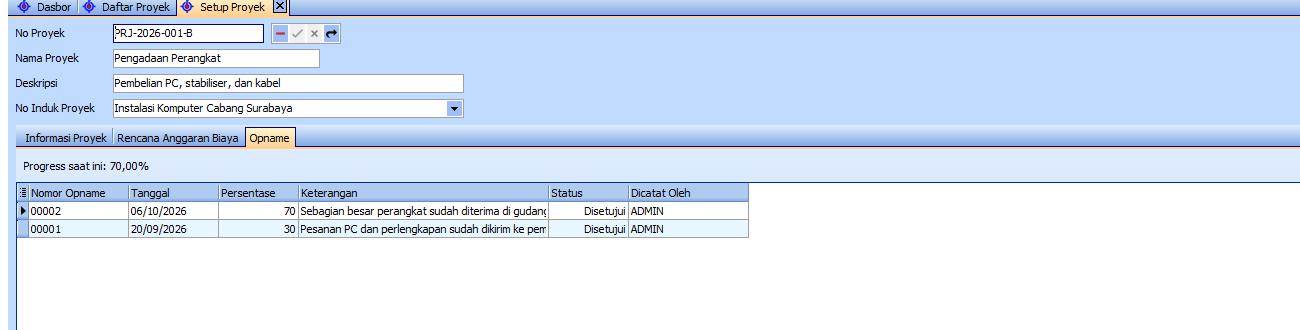

Riwayat opname tahap B

📷 Riwayat opname tahap B

Apabila persentase yang diisi lebih kecil daripada opname sebelumnya (misalnya 50% setelah 70%), Feat akan menolaknya.

Pesan penolakan karena progres opname turun

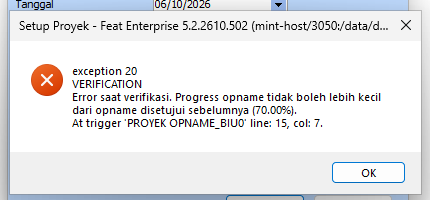

📷 Pesan penolakan apabila progres turun


8

Pantau di Daftar Proyek

Buka Daftar › Proyek, pilih Semua, lalu tekan Refresh. Kondisi proyek pada kasus ini (6 Oktober 2026):

TahapanPersentaseBobot
A. Survei dan Desain1003.500.000
B. Pengadaan Perangkat7060.000.000
C. Instalasi dan Konfigurasi2513.200.000
D. Uji Coba dan Serah Terimabelum ada opname2.000.000
Daftar Proyek setelah pencatatan opname

📷 Daftar Proyek setelah opname dicatat

Tahap D belum dimulai (jadwal 16 November), sehingga persentasenya masih kosong.


9

Menutup Proyek

Setelah serah terima selesai:

  1. Catat opname 100% pada tahapan yang masih berjalan.
  2. Buka setiap tahapan dan proyek induk, centang Selesai, lalu klik Simpan.

Proyek yang sudah Selesai tidak lagi muncul pada pilihan proyek di transaksi baru, tetapi tetap tersimpan lengkap beserta seluruh riwayatnya.


10

Rangkuman Praktik yang Disarankan

  • Isi pelanggan sejak awal dan pastikan konsisten antara induk dan tahapan.
  • Buat template RAB untuk pekerjaan yang berulang.
  • Catat transaksi pada tahapan yang tepat agar biaya per tahap terlihat jelas.
  • Catat opname secara berkala dan ingat bahwa angka yang dimasukkan adalah progres total.
  • Centang Selesai setelah pekerjaan rampung agar daftar pilihan pada transaksi tetap rapi.

11

Pertanyaan Umum

❓ Mengapa sebaiknya RAB dibuat sebagai template?

Template menghemat waktu untuk pekerjaan yang berulang. Cukup pilih template pada tombol Isi RAB…, dan seluruh material serta beban langsung terisi pada tahapan.

❓ Pada tahapan atau induk mana sebaiknya transaksi dicatat?

Pilih tahapan apabila biaya jelas milik satu tahap. Pilih induk untuk biaya yang bersifat umum bagi seluruh proyek.

❓ Mengapa proyek tidak muncul pada faktur penjualan?

Pastikan Pelanggan sudah dipilih, proyek belum Selesai, dan pelanggan proyek sama dengan pelanggan faktur.

❓ Apakah produk yang dibeli harus sama dengan produk di RAB?

Tidak. Produk di RAB hanyalah rencana, sehingga produk yang dibeli boleh berbeda varian.

❓ Mengapa opname ditolak?

Opname menyimpan progres total. Persentase yang diisi tidak boleh lebih kecil daripada opname sebelumnya.
